根据陕西省铜川市环境保护局要求,为了彻底改变陕西崔家沟能源有限公司中心锅炉房燃煤锅炉对大气环境的影响,崔家沟能源公司组织新建燃气锅炉房,由原来4台32蒸吨的燃煤锅炉升级改造为3台45蒸吨的燃气锅炉。新建锅炉房用水量增大,原有的供水管道无法满足正常需求,为解决各方用水矛盾,确保今年冬季正常供暖,公司决定敷设一条燃气锅炉专线供水管道,这项任务由公司环保科管道班具体负责承担。

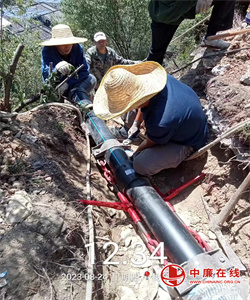

细勘察 巧谋划 。2023年2月,经过公司领导慎重考量和广泛调研,公司决定新管道敷设任务由环保科管道班负责实施。环保科管道班组领受任务后,多次到施工区域勘察线路、设计管线、确定给水材料、选择开工时间、上报专项计划,及时按照工期先后顺序,把所需的机械、管件、材料等如期搬运到施工区域。该施工区域位于矿部办公楼后面的山坡上,山势陡峭,作业环境差,施工面狭小,沿线地形起伏较大,管线敷设落差80余米左右,周边岩石林立,荒草遍布,石块坠落的情形随时可能出现,加之又正处夏季,辖区雨季来临,面对现实困难,管道班合理安排劳力,倒排工期,采取“明暗结合”填埋加管沟的铺设方式进行施工。由于时间紧、任务重,在机械不能到达的区域,所需材料必须全靠人力才能完成,他们集中力量,主动放弃周末和节假日,尽量避开下雨天,运用人工开挖和填埋管沟相结合,全力抢先敷设距离长的管道,再敷设入户管道,最后对接供水。所有参与人员,通力协作,分段施工、同步进行。

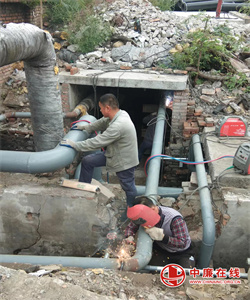

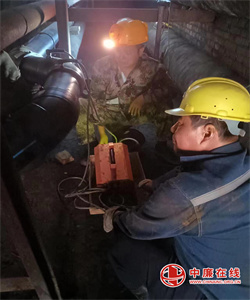

迎风雨 战酷暑。施工期间,正处一年之中最热高温天气,管道组全员始终坚守岗位,没有一个人临阵请假,没有一个人畏惧退缩,他们抢工期、赶进度、抓质量、保安全,迎难而上全力以赴推进工期。1000余米的管道敷设,涉及沟道开挖、材料运输、管道拐弯、角度调整、管道裁剪、焊接熔接、冲洗对接、试压填埋等工序,动用专业工具达三十余种,仅在浇筑招待所后山支架基础时,由于混凝土运输受限于山体坡度,混凝土全部用架子车送到山顶,然后一桶一桶手提着,再轮换转接到一个个浇筑点,一上一下不到200米的山梁,来来回回几趟就让大家湿透了全身,全部人员厚厚的工服上裹满泥浆,一个中午就像全程在桑拿间度过。远远望去,一个个活像刚出土的“兵马俑”,但是参加施工的每一名职工,却没有一个人停下手中忙碌的具体工作。
人心齐 泰山移。自今年7月14日正式勘察规划,到9月11日施工结束,管道班克服了许多意想不到的困难,将近两个月共完成1060米的管道敷设、180道焊口的焊接熔接作业、120套管道支架加工安装、12个控制阀门安装、200米管道保温施工、5座检查井砌筑、42平方米混凝土地面开挖及恢复等纷繁复杂的艰巨任务,终于提前9天完成了管道安装施工任务,不仅确保了公司新筛选系统生产、生活和消防应急正常供水,也保证了新建燃气锅炉冬季按期供水和正常供暖。
这是一群栩栩如生的模范群体。李方蔚、李涛、谭海军、孔军宝、王鹏、贾旭,张海军......就连女职工冉莉莉,看到人手不足,不顾身单力薄也来了,主动加入到施工现场帮着大家抬管道。施工期间,每天都会出现加班加点赶活路的情形,施工中也经历了多场暴雨,现场大家无处躲雨,个个淋得浑身湿透。公司主管领导时刻关注工程进度,经常了解安全状况,传递着公司对广大职工的亲切关怀,招待所还提供了热乎乎的饭菜。公司上下齐心协力一条心,积极确保管道施工按期完工。
星光不问赶路人,时代不负奋斗者。专线管道施工保质保量提前完成了任务。成绩来之不易,这是管道班组全体成员团结一心、凝心聚力、风雨无阻、辛苦劳作、放弃休息、加班加点换来的成果。让我们携起双手,以管道班组为榜样,在高质量全面发展的征程上,矢志追梦,不懈奋斗,笃行不怠,用各自的实际行动为公司高质量发展再立新功。(通讯员:任宏 王鹏)
